개발계획

본문내용

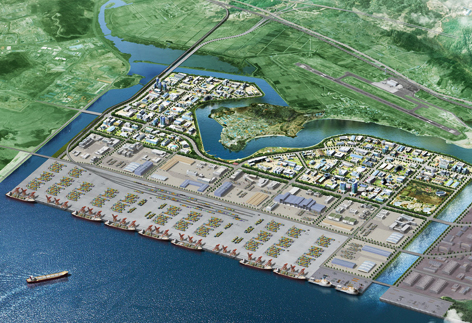

율촌2산업단지

GWANGYANG

지금까지 추진실적

  • 사업참여 양해각서(MOU) 체결 : ’10. 9.
  • 특수목적법인 참여 타당성검토 연구용역(GFEZ) : ’10. 12.
  • SPC 참여 출자심의(자본금의 20% 출자) : ’10. 12.
  • 사업제안서 제출 및 우선협상대상자 선정(현대건설㈜) : ’11. 5.
  • 준설토 투기장 처분계획 협약 체결(전남도↔여수항만청) : ’11. 12.
  • 특수목적법인(SPC) 주주협약 체결 : ’12. 1.
    • GFEZ(20%), 현대건설㈜(38.4%), ㈜대우건설(32%), 남광건설㈜(9.6%)
  • 특수목적법인 SPC(율촌제2산업단지개발㈜) 설립등기 : ’12. 5.
  • 개발계획 변경 승인 신청(舊 지식경제부) : ’12. 9.
  • 舊 지식경제부 경제자유구역기획단 자문회의 개최 : ’12. 10.
  • 개발계획변경 신청(안) 경자위 심의, 승인․고시(산업부) : ’13. 4.

준설토 투기현황(여수지방해양수산청 주관)

  • 산단1단계(2.10㎢) : 92.1%(18,459천㎥중 17,002천㎥) - 잔여 1,457천㎥
  • 산단2단계(1.69㎢) : 5.2%(12.379천㎥중 647천㎥) - 잔여 11.750천㎥

향후 추진계획

  • 1단계 부지 중 V구역(1.41㎢) 준설토 투기 완료(여수해수청) : ’17. 12.
  • 준설토 투기장 신규토지등록등 부지처분을 위한 지적측량 추진(여수해수청) : ’18. 1. ~ 3.
  • 부지 양도·양수 및 산단부지 조성공사 추진 : ’19년 예정
