개발계획

본문내용

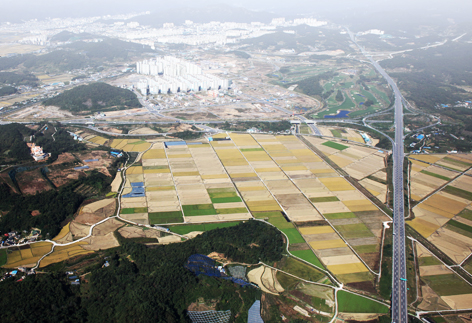

선월하이파크단지

GWANGYANG

사업 개요(’12.~’20.)

  • 위 치 : 순천시 해룡면 선월리 일원
  • 규 모 : 0.98㎢(30만평) / 2,638억원(민자 100%)
  • 주요내용 : 주거, 복합상업 / 16,300명(계획인구)
  • 시 행 자 : 중흥건설(주)

지금까지 추진실적

  • 광양만권경제자유구역 지정(재정경제부 고시) : ’03.10.30.
  • 사업시행자 공모 및 우선협상대상자 선정(중흥건설) : ’12. 3.29.
  • 개발계획 변경 승인(지식경제부) : ’12.12.17.
      - 신대·덕례배후단지를 광양복합·웰빙·신대휴먼·선월 단지로 분할
  • 사업시행 세부협약 체결(GFEZ↔중흥건설) : ’16. 6.15.
  • 사업시행자 지정 고시 : ’16. 6.23.
  • 개발계획 변경승인 고시(산업통상자원부) : ’16.11. 7.
  • 경미한 개발계획 변경승인 고시(전남도) : ’17. 7.27.
  • 실시계획 수립 및 승인 신청(중흥건설→ GFEZ) : ’17. 8.18.

향후 추진계획

  • 실시계획 관계기관 협의 및 조치계획 수립
  • 실시계획 승인 고시(GFEZ→ 중흥)
  • 편입토지 보상 착수
